Missione 5: Coesione e inclusione

M5C2: Infrastrutture sociali, famiglie, comunità e terzo settore

CAMPAGNETTA - PROGETTAZIONE PARTECIPATA E RIQUALIFICAZIONE URBANISTICA

Investimento 2.1 (Investimenti in progetti di rigenerazione urbana, volti a ridurre situazioni di emarginazione e degrado sociale)

Soggetto attuatore: Comune di San Donato Milanese (MI)
Importo complessivo dell'opera: 990.000,00€
Finanziamento:

  • 900.000,00€: Decreto Interministeriale di assegnazione delle risorse del 30/12/2021 e successivo Decreto di scorrimento delle opere ammesse e non finanziate dal Decreto interministeriale del 30/12/2021
  • 90.000,00€: Decreto RGS n. 52/2023 assegnazione definitiva "Fondo per l'avvio opere indifferibili"

Target: 53.000 mq
CUP (Codice Unico di Progetto): J53B19000200004

L’OPERA

Interventi di riqualificazione paesaggistica del Parco della Campagnetta "Gustavo Hauser".

L'INTERVENTO

Riqualificazione dell’area basata sulla valorizzazione delle risorse esistenti e sulla salvaguardia del ricco patrimonio paesaggistico e ambientale in essa contenuto, prevedendo interventi “sobri e rispettosi della natura del luogo”, ma nello stesso tempo in grado di favorire la libera fruizione dell’area.

L’impianto del progetto del parco è organizzato con i seguenti principi morfologici e funzionali:

  • mantenimento delle articolazioni plano-altimetriche del terreno e degli argini esistenti con interventi di correzione delle livellette e/o di riduzione delle pendenze nei punti di accesso e collegamento necessari a rendere fruibile l’area a tutti;
  • concentrazione delle aree di gioco, incontro e aggregazione sociale nei punti strategici di convergenza degli attraversamenti e dei percorsi di accesso e collegamento da e con il contesto, ovvero l’area centrale, compresa tra il Parchetto e la via Marcora, e le due aree di testa;
  • valorizzazione diffusa del patrimonio vegetale esistente tramite la riqualificazione forestale delle aree incolte, delle fasce arboree/arbustive e l’incremento delle piantagioni a gruppo e filare e della vegetazione igrofila.

LE FASI

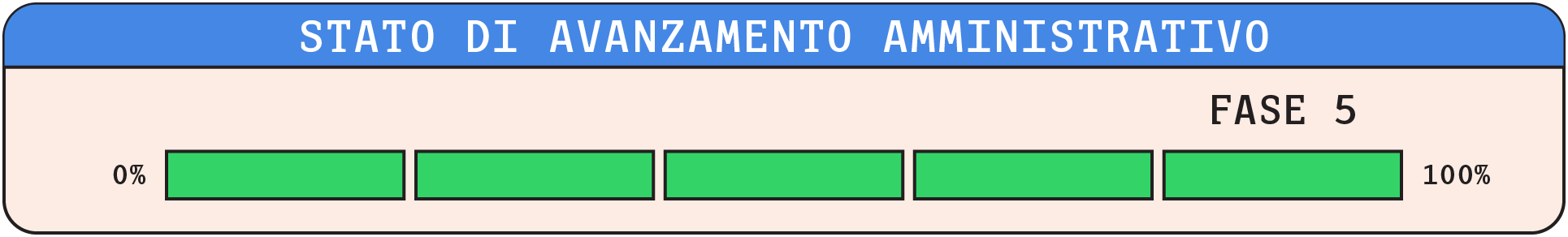

Stato di avanzamento amministrativo - Fase 5 di 5

  • Fase 1 (dicembre 2022) - Affidamento incarico professionale e redazione progetto esecutivo
  • Fase 2 (dicembre 2022) - Validazione progetto esecutivo
  • Fase 3 - Gara (scadenza presentazione offerte 11 aprile 2023)
  • Fase 4 (entro il 30 luglio 2023) - Aggiudicazione
  • Fase 5 - Stipula del contratto (Contratto rep. n. 4693 del 13/07/2023 “Baronchelli Costruzioni S.r.l.” con sede in Novate Milanese (MI), Via Balossa 75/6, Codice Fiscale e numero di iscrizione nel Registro delle Imprese presso la Camera di Commercio di Milano Monza Brianza Lodi: 07359070963)

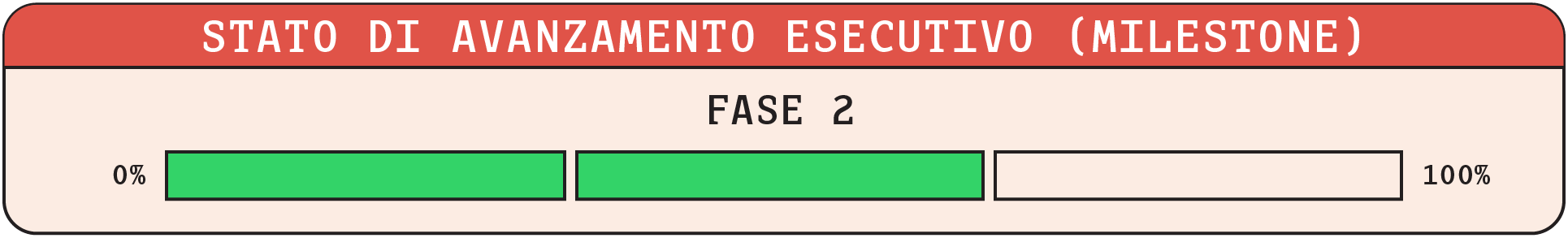

Stato di avanzamento esecutivo - Fase 2 di 3

  • Fase 1 - Esecuzione lavori (data di inizio lavori 27/09/2023)
  • Fase 2 - Pagamento di almeno il 30% dei SAL (presa d’atto SAL n. 1 del 29/02/2024)
  • Fase 3 - Terminare i lavori entro il 31 marzo 2026 (stima fine lavori aprile 2025)

FINANZIATO DALL'UNIONE EUROPEA - NextGenerationEU
